【山西】《信息化项目软件运维费用测算指南》(DB 14/T 2163-2020)-省市费用标准解读系列01
更新时间:2024-12-16 09:51:22

《信息化项目软件运维费用测算指南》(DB 14/T 2163-2020)标准是山西省市场监督管理局发布并应用多时的运维费用测算测算标准(了解更多可直接关注我们咨询)。我司基于专业第三方信息化项目造价机构角度,从标准创新点、定制开发软件运维费测算重点、运维费用测算要点等方面,对标准要点进行归纳:




一、标准创新点


1. 标准对信息化项目软件运维费用提出四种测算方法,包括软件开发费用比例法、运维成本计算法、同类项目市场询价法和功能点测算法,以适应不同情况和需求的运维费用测算。

2. 标准明确规定了信息化项目软件运维费用测算的基本原则和基本过程。

3. 标准对使用功能点测算法的软件提出运维水平要求因素调整因子、运维能力因素调整因子和运维系统特征调整因子。



二、定制开发软件运维费测算重点


1.标准提出根据已知的项目功能描述或实际的系统功能,采用功能点方法测算软件规模。对于已交付的信息化项目,估算人员应根据已确定的系统边界和实际功能估算软件规模。规模估算所采用的方法,应根据项目特点和估算需求,采用《软件工程软件开发成本度量规范》(GB∕T36964-2018)测算。

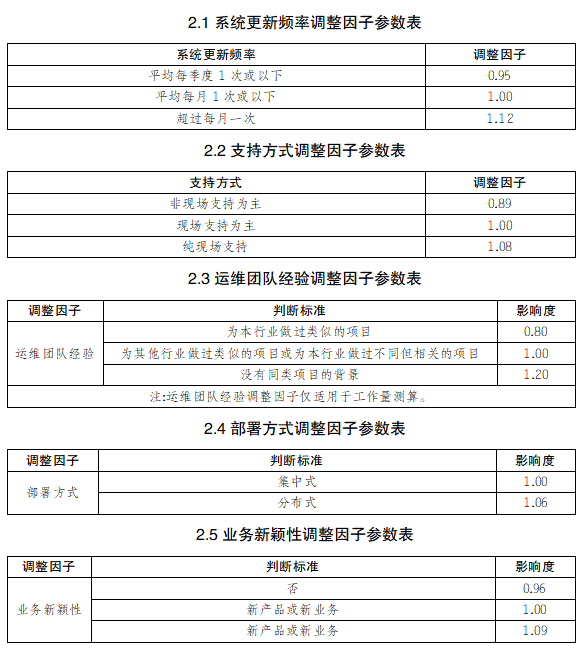

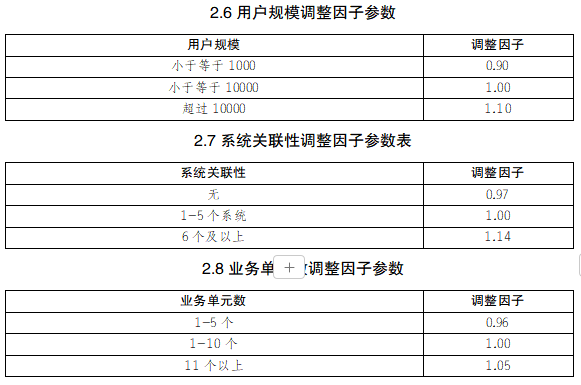

2、信息化项目软件运维费用测算调整因子包含以下内容:





AI智能工具-“软件造价喵已全面适配本标准,调整因子一键应用更符合地方实际情况,可以帮助行业相关人员快速掌控软件价值,助力软件开发、软件运维高效率、高质量开展。



三、运维费测算要点


1.充分利用基准数据,对工作量、费用进行测算。

2.在测算规模时,应根据项目特点和运维需求选择合适的方法。

3.工作量、费用的测算结果宜为一个范围而不是单一值。

4.费用测算过程中宜采用不同方法分别测算并进行交叉验证。如果不同方法的测算结果产生较大差异,可采用专家评审方法或加权平均方法确定测算结果。
