高质量数据集建设项目,造价到底怎么测?
更新时间:2026-08-27 14:13:31

同样是建设一批高质量数据集,有的项目主要开展文本清洗和分类标注,有的项目则需要医学专家对影像病灶进行勾画、复核,并通过模型训练验证数据效果。

即使数据数量相同,两者的工作内容和成本也可能相差较大。

2026年6月,国家数据局印发《关于推进行业高质量数据集建设行动的实施方案》,提出加强数据清洗、增强、标注、对齐、质检等关键环节建设,发展“模型预标注+人工校准”“人工标注+模型检验”等人机协同模式,并完善“数据质量验证+模型应用反馈”的测评方法。

随着行业高质量数据集建设逐步推进,这类项目的预算编制、造价评审和采购定价也面临一个现实问题:

高质量数据集建设项目,到底应该怎么测算造价?

是按照数据条数计价,还是按照人员工时测算?数据清洗、标注、质检和模型验证能否采用同一个单价?已有数据能够直接复用时,还应不应该计算加工费用?

回答这些问题,不能一开始就寻找“一条数据多少钱”,而应先明确建设范围、拆分成本对象,再选择与具体任务相匹配的测算方法。

先划清建设范围:不是所有数据都要重新加工

高质量数据集造价测算的第一步,是盘点既有数据基础。

国家数据局发布的《高质量数据集建设指引》提出,在数据采集前,应当判断所需数据是否已经存在并可直接利用,是否可以通过转换现有数据满足要求,是否可以通过购买、许可或者生成取得,以及是否需要重新采集。

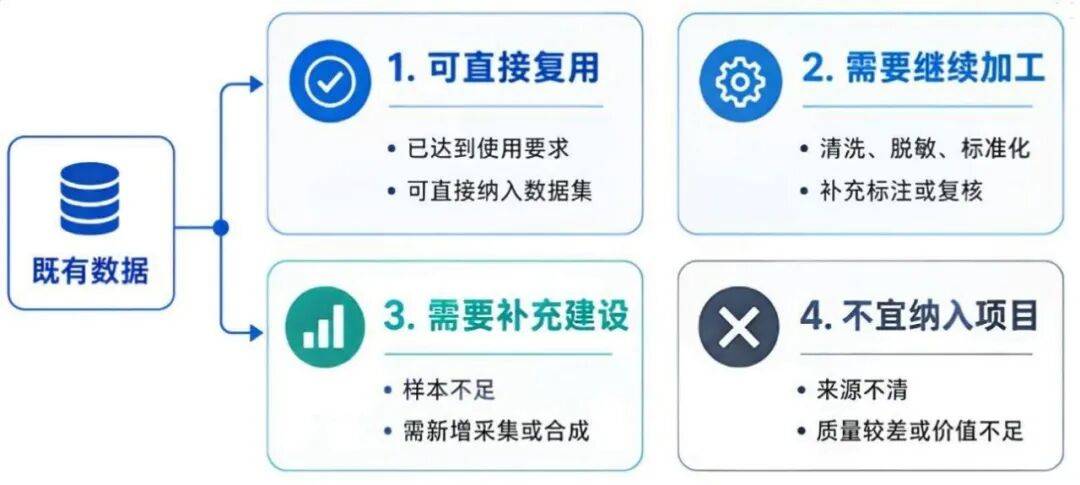

这意味着,同一项目中的数据可能处于不同状态:

  • 已经达到使用要求,可以直接复用;

  • 仅需格式转换、脱敏、去重或者标准化;

  • 需要深度清洗、标注和专业复核;

  • 现有样本不足,需要补充采集或者合成;

  • 来源不清或质量较差,不宜纳入项目。

例如,某医院拟建设肺结节医学影像高质量数据集。医院已有的影像中,可能有一部分来源清晰、图像质量和诊断信息较为完整,经过必要核验后即可使用;另一部分需要补充脱敏、格式转换和病灶标注;还有部分因图像质量、权属依据或者样本价值等原因,不宜纳入本次建设范围。

此时,项目建设规模不能直接按照医院拥有的全部影像数量确定,而应按照质量评估后的实际建设任务分别计算。

如果已有数据可以直接复用,却仍被整体纳入清洗、标注和复核范围,可能形成重复加工;反过来,如果未经检测就认定大量数据可以直接使用,也可能低估实际工作量。

因此,造价测算前应先形成数据分类清单,回答四个问题:

哪些可以直接复用?哪些需要继续加工?哪些需要补充建设?哪些不宜纳入项目?

只有建设范围清楚,后续工程量才有可靠基础。


再拆成本对象:项目费用究竟由什么组成?

高质量数据集项目往往不是一项单纯的数据标注服务。

《高质量数据集建设指引》将建设过程划分为数据需求、数据规划、数据采集、数据预处理、数据标注和模型验证等环节;国家数据局2026年实施方案还进一步提出加强数据清洗、增强、标注、对齐、质检、测评、迭代和全生命周期管理。

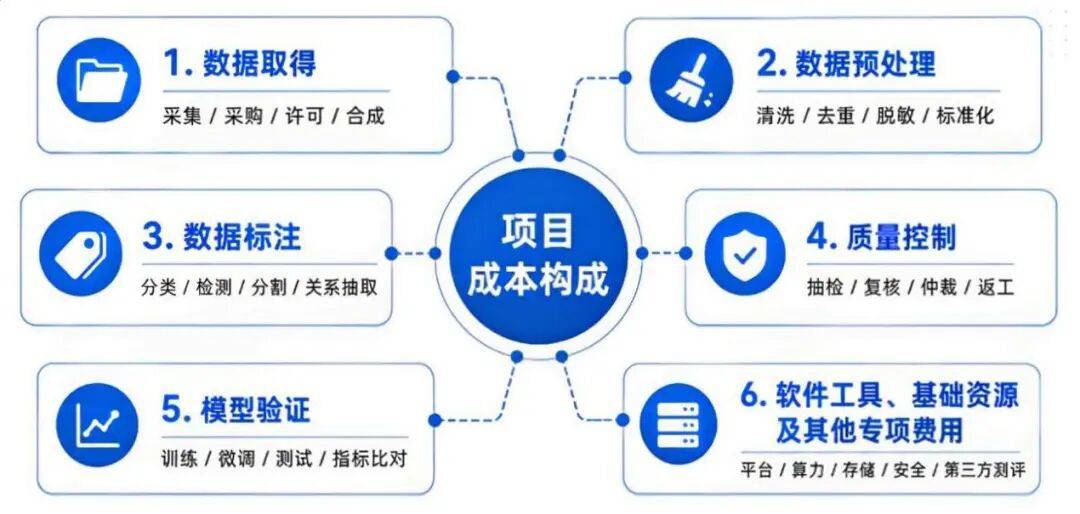

结合造价测算,项目费用可以拆分为以下几类。

1. 数据取得费用

包括新增数据采集、外部数据采购、数据许可、合作获取,以及仿真数据、合成数据生成等。

如果数据由建设单位自行提供,一般不应再次计算数据采购费用;但对其开展整理、转换和脱敏,仍可能产生相应的数据加工成本。

2. 数据预处理费用

包括数据清洗、去重、补全、格式转换、结构化、标准化、脱敏、对齐、抽样和特征处理等。

这部分费用不仅取决于数据数量,还会受到原始数据错误率、缺失率、格式种类和关联复杂程度等因素影响。

3. 数据标注费用

根据数据模态和模型任务不同,可能包括:

  • 图片分类、目标框、关键点和像素级分割;

  • 文本分类、实体识别、关系抽取和问答对构造;

  • 语音转写、事件识别和情感标注;

  • 视频目标跟踪和动作标注;

  • 点云、时序数据和多模态数据标注;

  • 指令数据、领域知识和推理过程构造。

其中,既可能由普通标注人员完成,也可能需要医学、法律、工业等行业专家参与。

4. 质量控制费用

包括标注规则制定、人员培训、初检、复检、终检、抽样核验、专家仲裁、不合格成果返工和自动化质检工具使用等。

质量控制不能只以一份最终质检报告概括。质检比例、复核层级、人员要求和返工责任不同,对项目成本的影响也不同。

5. 模型验证费用

包括训练集、验证集和测试集划分,基准模型准备,模型训练或者微调,指标测试,以及数据集使用前后的模型表现对比。

高质量数据集最终要服务于人工智能应用,因此,模型验证不宜只笼统列为一项服务费,而应说明验证对象、模型数量、测试轮次、评价指标和成果要求。

6. 软件工具、基础资源及其他专项费用

部分项目还可能包含数据集管理平台、标注管理工具、质量检测工具、版本管理功能,以及存储、算力、安全审查和第三方测评等内容。

这类费用与数据加工、标注服务的成本形成机制并不相同,宜分别列项、分别测算,避免全部混入一项“高质量数据集建设费”中整体报价。

由此可见:

高质量数据集项目造价不是一项单一的“数据加工费”,而是多类建设任务和成本对象的组合。


工程量怎么定:“一条数据”不是统一计量单位

确定成本对象后,下一步是确定每项任务的工程量。

高质量数据集项目中较为常见的一种做法,是将不同数据和不同任务统一按照“元/条”报价。

但“一条数据”可能是一句短文本、一份完整病历、一张普通照片、一段医学影像或者一分钟视频,其长度、标注对象数量和加工难度差异较大。

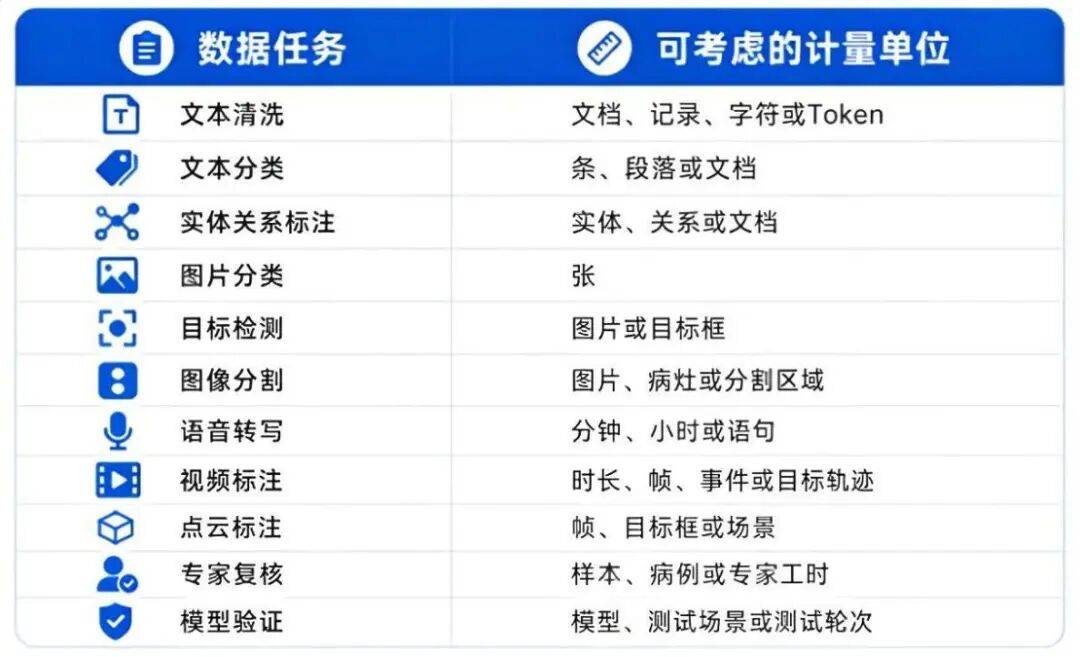

因此,不同任务应当根据实际作业对象选择计量单位:


这里还要区分“数据单元”和“标注对象”。

例如,一张医学影像中可能有多个病灶。如果按照图片数量计量,就应考虑单张图片中的平均病灶数量;如果按照病灶数量计量,则要防止图片数量和病灶数量同时计费。

因此,工程量确定不能只回答“有多少数据”,还要回答:

  • 每个数据单元包含多少标注对象;

  • 每个对象需要完成哪些操作;

  • 是否需要多人重复标注;

  • 是否需要普通复核和专家仲裁;

  • 是否采用模型预标注和人工校准;

  • 质检和返工范围如何确定。

如果同一批数据需要依次经过清洗、标注、复核和模型验证,则应分别明确各环节的工程量,避免同一项工作在不同费用科目中重复计算。

造价到底怎么算:可以考虑两条测算路径

从实际项目看,高质量数据集中的不同任务成熟程度并不相同,很难采用一种方法统一测算。

结合现有地方标准和相关技术文件,可以考虑两条路径。

需要说明的是,这两条路径是对现有测算逻辑的实务归纳,并不是现行国家标准规定的两种统一计价方法。

路径一:按照工程量和匹配单价测算

对于工作内容相对标准、市场上已有一定数量同类案例的任务,可以采用:

任务费用=经核实的工程量×与任务参数相匹配的单价

例如,普通图片分类、规则明确的目标框标注、常规语音转写和文本分类等任务,在计量单位、工作内容和质量要求较为清楚时,可以通过历史项目、市场询价或者适用的地方标准参考价格确定单价。

这里所说的“匹配单价”,不能只按照“图像标注”“文本标注”等项目名称寻找,而应同时比较:

  • 数据模态;

  • 具体标注类型;

  • 标注颗粒度;

  • 标注对象密度;

  • 人员专业要求;

  • 质检流程和抽检比例;

  • 成果准确率;

  • 是否采用模型预标注;

  • 项目规模和实施周期。

例如,同样是图像标注,图片分类、目标检测和像素级分割并不是同一种任务;同样是医学影像标注,普通分类与需要医学专家进行病灶勾画和诊断复核,其成本也不能直接类比。

参数明显不同的项目,即使名称相近,其单价也不宜直接套用。

路径二:按照人工消耗量和人工时单价测算

对于医学影像、工业故障、法律关系、推理过程等专业性较强,或者市场上缺少可靠单价的任务,可以重点测算实际人工消耗量。

基本逻辑是:

任务费用=工程量×单位数据人工消耗量×对应人员人工时单价+直接资源费用

如果一项任务涉及多类人员,还可以进一步拆分为:

任务费用=标注执行费用+普通复核费用+专家复核费用+返工费用+直接资源费用

其中:

  • 标注执行费用=标注工程量×单位标注工时×标注人员人工时单价;

  • 普通复核费用=复核工程量×单位复核工时×复核人员人工时单价;

  • 专家复核费用=专家复核量×单位专家工时×专家人工时单价;

  • 返工费用=预计返工量×单位返工工时×相应人员人工时单价。

采用这种方法时,可以结合项目资料、历史数据或试标结果,对标注、复核、专家审核等环节的工程量和人工消耗进行适当细化,使不同人员、不同环节和不同质量要求在测算中得到合理体现,从而增强测算结果的可解释性和可复核性。

例如,需要两轮复核的,可以分别计算初次复核和再次复核的工作量;需要医学专家参与的,可以单独计算专家复核病例数和专家工时;采用模型预标注的,则应按照人工实际校准时间计算人工投入,而不宜继续按照纯人工标注方式计算全部工作量。

如果确实需要采用复杂度、目标密度、质量要求、工具效率等修正系数,则应说明相关参数来自适用标准、历史项目、生产统计还是试标结果,不宜由编制人员主观确定。

单位人工消耗量从哪里来?可以通过试标验证

人工时测算最关键的参数,是完成一个数据单元需要多少时间。

这个时间不能凭经验随意填写。

对于已有同类项目的任务,可以参考:

  • 历史项目实际工期;

  • 标注平台生产记录;

  • 同类任务平均生产率;

  • 已验收合同中的实际工程量和人员投入;

  • 具有可比性的行业资料。

对于缺少历史数据的新型任务,则可以通过小批量试标测定实际效率。

试标的作用不仅是测试标注规则是否可行,也可以帮助测定:

  • 单个数据单元的平均处理时间;

  • 每个数据单元的平均标注对象数量;

  • 模型预标注可以直接采用的比例;

  • 人工校准时间;

  • 普通复核和专家复核时间;

  • 一次质检通过率;

  • 退回比例;

  • 平均返工时间。

试标样本应覆盖简单、一般和复杂数据,不能只选择最容易处理的样本。

例如,一项医学影像标注任务如果存在简单病例、多个病灶病例和边界不清的疑难病例,试标样本就应覆盖不同类型。否则,根据简单样本测出的平均工时,可能明显低估整体工作量。

通过试标,可以把“专业性较强”“标注难度较高”“质量要求严格”等笼统描述,转化为相对可验证的人工消耗参数。

  • 需要注意的是,国家数据局公开的《高质量数据集 数据标注要求》目前仍为国家标准征求意见稿。该文件提出在正式标注前开展小批量试标,统计试标耗时,并根据试标效率评估项目周期和人员规模。相关内容可以作为方法参考,但不能表述为已经正式实施的强制要求。

价格依据如何验证?

完成初步测算后,还需要验证人工时单价、任务单价和其他费用是否合理。

可以综合采用:

  • 本单位或本地区历史项目数据;

  • 同类项目实际合同;

  • 公开采购和中标案例;

  • 供应商市场询价;

  • 适用地方标准中的参考价格;

  • 不同人员类别的人工成本;

  • 标注平台和云资源公开价格;

  • 项目试标和生产效率数据。

其中,公开采购案例主要用于了解市场项目类型和大致价格区间,不能仅凭项目名称和中标总价直接套用。

在开展市场价格验证时,也可以借助“AI询价喵”检索公开采购及中标信息,辅助查找数据治理、数据标注、医学影像加工、数据质量检测等相近项目。

询价结果仍需比较数据模态、处理深度、专业人员要求、质量标准、交付规模和实施周期,避免将建设内容不同的项目简单横向比较。

例如,两个项目都叫“高质量数据集建设”,一个可能只包含既有文本数据清洗和分类,另一个则可能包含医疗影像补充采集、病灶分割、专家复核和模型训练验证。即使二者交付的数据数量接近,总价也不具有直接可比性。

造价依据越多,并不代表测算结果就一定越可靠。关键在于,每一项价格依据能否与本项目的具体建设参数相匹配。

这些测算方式容易导致结果失真

结合上述分析,高质量数据集项目造价测算应重点避免以下情况。

一是按照已有数据总量计算全部加工费用。

未扣除可以直接复用和不宜纳入的数据,容易放大项目规模。

二是不同数据任务统一采用“元/条”单价。

未区分文本长度、标注对象密度、标注颗粒度和专业难度。

三是清洗、标注、质检和返工重复计量。

同一项工作可能在多个报价科目中重复出现。

四是采用模型预标注后,仍按照纯人工标注计算全部工作量。

自动化工具对人工投入的影响,应在工程量或者单位工时中得到体现。

五是难度系数和质量系数缺少依据。

只说明“项目复杂”“要求较高”,却没有历史统计、试标数据或者适用标准作为参数来源。

六是软件开发、数据加工和算力资源混合报价。

不同成本对象无法分别评估,容易掩盖重复建设或者报价偏差。

七是只比较中标总价,不比较建设参数。

相同名称的项目,可能在数据来源、数据模态、标注精度和专家参与程度方面存在较大差异。

八是初始建设和持续更新没有区分。

初次数据集建设、后续增量标注和长期运营维护属于不同阶段,应明确服务周期和成果边界。

现阶段能否直接套用统一标准?

从目前的政策和标准看,国家层面已经实施GB/T 42755—2023《人工智能 面向机器学习的数据标注规程》,对机器学习数据标注的参与方、工作流程和管理要求作出了规范。

但该标准主要解决的是“数据标注活动如何组织实施”,并不是数据标注工程造价定额。目前,国家层面尚未形成一套可以直接适用于各地区、各行业和各类数据任务的高质量数据集建设项目造价标准。

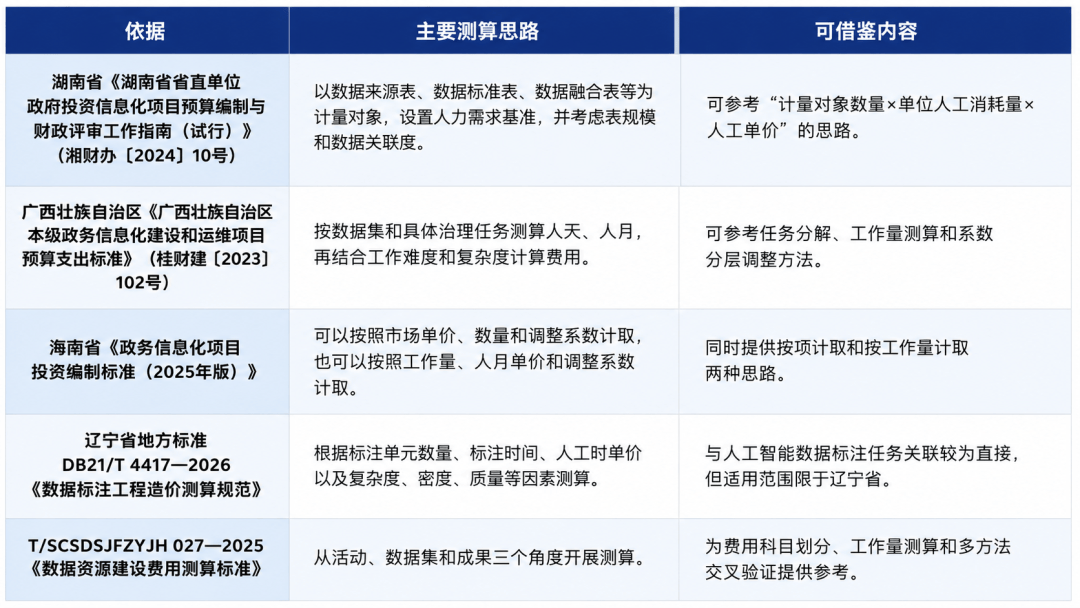

不过,这并不意味着高质量数据集项目完全没有测算依据。近年来,辽宁、湖南、广西、海南等地已经在数据标注、数据治理和数据处理费用测算方面进行了不同形式的探索,相关团体标准也逐步从费用科目、工作量和成果复杂度等角度建立测算框架。


此外,《高质量数据集 数据标注要求》目前仍处于国家标准征求意见阶段,其提出的小批量试标、试标效率统计等内容,可以为单位人工消耗量和项目周期测算提供参考,但不能作为已经正式实施的统一计价规定。。

因此,现阶段更准确的结论是:

高质量数据集建设项目尚无全国统一造价定额,但已经存在可以参考的地方标准、团体标准和测算方法。实际测算时,应结合项目所在地的适用规定、具体建设范围、任务工程量、人员投入、工具使用效率、试标结果和市场价格综合确定。

本文提出的两条测算路径,正是在国家数据局相关政策和建设指引基础上,对现有地方标准、团体标准和相关技术文件中测算逻辑的实务归纳,不宜理解为全国统一的法定计价办法。

结语

高质量数据集项目造价的难点,不是简单缺少一个市场价格,而是项目中的“数据”并不是统一、标准化的工程量。

同样是10万条数据,可能只需要简单分类,也可能需要经过采集、清洗、脱敏、专业标注、专家复核和多轮模型验证,其成本基础完全不同。

因此,测算这类项目造价,不宜一开始就问:

一条数据多少钱?

而应依次回答:

  • 哪些数据真正需要建设?

  • 每类数据具体开展什么工作?

  • 采用什么单位计算工程量?

  • 单位价格或者人工消耗量从哪里取得?

  • 软件、算力和专项服务是否分别列项?

  • 最终价格依据是否与项目参数匹配?

概括而言:

先以应用场景确定数据需求,以既有数据评估划清建设范围,以任务分解形成实际工程量;对于相对标准化的任务,可以按照工程量和匹配单价测算;对于专业性较强、缺少可靠市场单价的任务,可以参考历史生产数据或者试标效率测定人工消耗量,再结合人员人工时单价测算;最后通过历史项目、市场询价和同类案例进行交叉验证。

只有把建设内容、工程量、人工消耗和价格依据逐层对应起来,才能避免高质量数据集项目停留在“按数据量打包报价”的层面,使造价结果更具合理性、一致性和可复核性。
